Dans le tumulte d’un projet complexe, l’incertitude est le premier facteur de retard. Qui doit valider ce document ? Qui code cette fonctionnalité ? Pourquoi trois personnes travaillent-elles sur la même tâche alors qu’une autre reste en suspens ? La matrice RACI est l’outil de gouvernance conçu pour dissiper ce brouillard. En cartographiant précisément les rôles et les responsabilités, elle transforme une liste de tâches désorganisée en un plan d’action fluide où chaque intervenant connaît ses missions.
Qu’est-ce que la matrice RACI et pourquoi est-elle indispensable ?
La matrice RACI, acronyme de Responsible, Accountable, Consulted et Informed, est un tableau de répartition des responsabilités. Elle croise les activités d’un projet avec les membres de l’équipe ou les parties prenantes. Son objectif est d’éliminer toute ambiguïté sur la répartition du travail.
Testez vos connaissances sur la matrice RACI
Résultat final
Sans cet outil, les projets souffrent souvent de deux maux : l’excès de zèle, où plusieurs personnes effectuent la même tâche, ou l’oubli pur et simple. En formalisant les interactions, la matrice RACI agit comme un contrat opérationnel. Elle sécurise le flux de travail et garantit que chaque étape critique possède un gardien identifié. C’est un levier de productivité qui réduit les réunions inutiles et accélère la prise de décision.

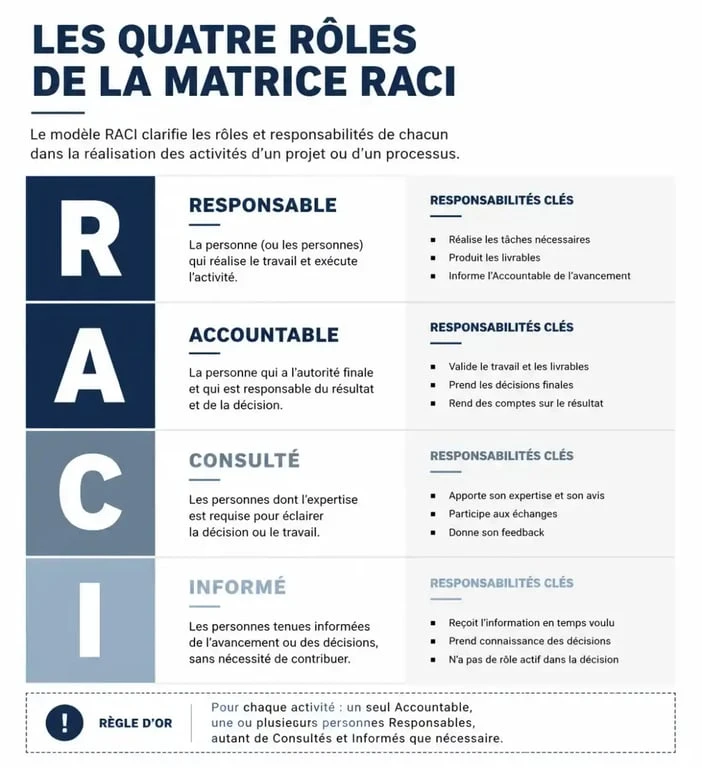

Décryptage des 4 rôles fondamentaux du modèle RACI
Pour utiliser cet outil, il faut comprendre la nuance entre chaque lettre de l’acronyme. Une confusion entre le « R » et le « A » est l’erreur la plus fréquente qui paralyse les processus.

R – Responsible (Le Réalisateur)
Le Responsible est la personne qui exécute physiquement la tâche. Pour une activité donnée, il peut y avoir plusieurs « R » si le travail nécessite une collaboration technique. Son rôle est d’atteindre l’objectif fixé et de produire le livrable attendu.
A – Accountable (Le Responsable ou Approbateur)
C’est ici que réside le secret de la méthode : il ne doit y avoir qu’un seul « A » par tâche. L’Accountable est celui qui rend des comptes sur la qualité et la finalité du travail. Il possède le pouvoir de décision final et valide le travail effectué par les « R ». Si la tâche échoue, c’est lui qui en porte la responsabilité devant la direction.
C – Consulted (Le Consulté)
Le Consulted apporte son expertise ou son avis. La communication est bidirectionnelle : on lui demande son opinion avant ou pendant la réalisation de la tâche. Ce sont souvent des experts métiers. Attention à ne pas nommer trop de « C », au risque de ralentir l’exécution par une recherche de consensus interminable.
I – Informed (L’Informé)
L’Informed est tenu au courant de l’avancement ou de l’achèvement d’une tâche, mais n’intervient pas dans sa réalisation. La communication est unidirectionnelle. Ce rôle est nécessaire pour maintenir la cohérence globale du projet et éviter que des départements transverses ne soient surpris par un changement de cap.
Comment construire une matrice RACI efficace étape par étape
Créer une matrice RACI est un processus collaboratif qui doit être validé par l’ensemble des parties prenantes pour être appliqué.
Identifiez d’abord les tâches et livrables en listant les activités principales du projet en colonne de gauche, en utilisant des verbes d’action. Ensuite, listez les acteurs, individus ou équipes, en ligne supérieure. Attribuez les codes R, A, C, I pour chaque intersection en vous assurant qu’il y a toujours au moins un « R » et strictement un « A ». Vérifiez la cohérence du tableau : une personne ne doit pas être surchargée de « R » et le nombre de « C » doit rester raisonnable. Enfin, diffusez la matrice pour qu’elle serve de référence lors des points de suivi.
Une matrice bien construite donne de l’élasticité à l’organisation. Elle permet à l’équipe de rebondir face aux imprévus, car chacun sait vers qui se tourner. Cette clarté des rôles agit comme une tension saine qui propulse le projet vers l’avant plutôt que de le laisser s’écraser sous son propre poids administratif.
Exemple concret d’application : Le lancement d’une fonctionnalité web
Voici un exemple de répartition des rôles pour une étape clé de développement logiciel.
| Tâche / Livrable | Chef de Projet | Développeur | Designer UI | Client |
|---|---|---|---|---|
| Rédaction du cahier des charges | A / R | C | C | I |
| Maquettage de l’interface | C | I | A / R | C |
| Développement du code | I | A / R | C | I |
| Tests de recette (QA) | A | R | I | C |
| Validation finale | C | I | I | A / R |
Les variantes et extensions : Aller plus loin avec le RASCI
Le modèle standard suffit dans la plupart des cas, mais certaines organisations ont besoin de plus de finesse. Le RASCI ajoute le « S » pour Support. Contrairement au « Consulted » qui donne un avis, le rôle Support apporte une aide concrète à la réalisation de la tâche. Cette distinction est utile dans les grandes entreprises où des services supports interviennent ponctuellement. Il existe également d’autres modèles comme le DACI, plus axé sur la prise de décision rapide.
Erreurs classiques et bonnes pratiques pour réussir son RACI
Des erreurs de mise en œuvre peuvent rendre la matrice contre-productive. Voici les points de vigilance majeurs.
L’absence d’un « A » unique est la première erreur : si deux personnes sont « Accountable », personne ne l’est vraiment. En cas de problème, la responsabilité se dilue. Évitez également d’avoir trop de « Consulted » : si vous devez consulter dix personnes avant de coder une ligne, votre projet stagne. Considérez aussi que la matrice n’est pas figée. Un projet évolue, donc si le périmètre change, la matrice doit être mise à jour. Enfin, ne confondez pas le rôle et la personne. Une même personne peut cumuler plusieurs rôles sur des tâches différentes, mais elle doit avoir conscience de la casquette qu’elle porte à chaque instant.
La matrice RACI n’est pas une contrainte administrative, mais un outil de libération. En clarifiant les attentes, elle réduit le stress des équipes, fluidifie la communication et assure une gouvernance saine. C’est l’assurance que chaque effort est aligné avec les objectifs du projet.
